來源:中央廣電總臺國際在線 時間:2024-04-12 11:10
4月10日下午,河南五岳抽水蓄能電站工程大壩面板混凝土澆筑完成節點慶祝儀式在上水庫工程建設現場舉行。

慶祝儀式現場攝影向宣垣
4月8日15時28分,隨著上水庫大壩面板最后一倉混凝土澆筑完成,標志著河南五岳抽水蓄能電站工程第一個年度MKJ考核目標提前7天完成,為下一階段蓄水驗收打下堅實基礎。

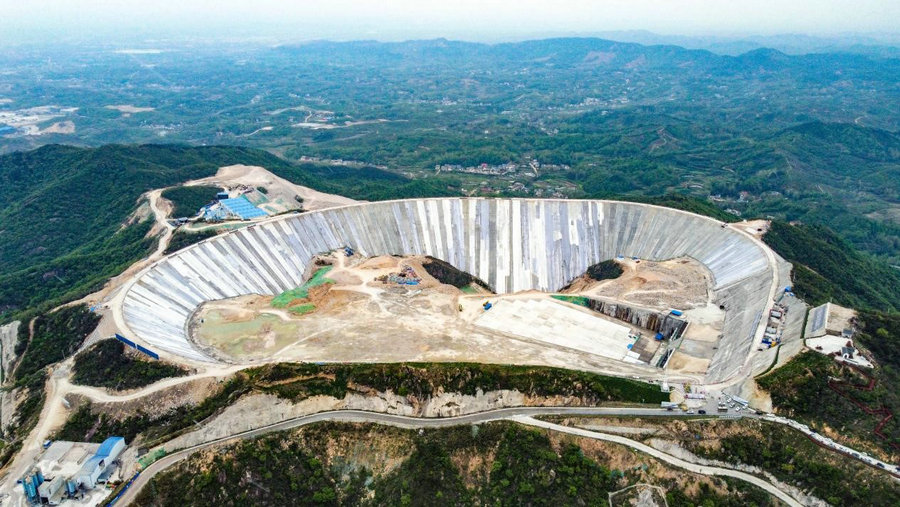

上水庫大壩攝影向宣垣
據悉,河南五岳抽水蓄能電站工程上水庫大壩壩型為鋼筋混凝土面板堆石壩,壩頂高程351.00米,最大壩高128.20米,面板最大斜長為182米,混凝土面板共133倉,混凝土澆筑總工程量為5.1萬立方米,面板混凝土體型以弧形為主,技術控制要求高,作業面狹窄施工組織難度大。
河南五岳抽水蓄能電站位于信陽市光山縣殷棚鄉,計劃于2026年全部投產發電,屆時將以500千伏線路接入河南電網,主要承擔河南電網的調峰、填谷、調頻、調相及緊急事故備用等任務。
責任編輯:閆弘旭
