來源:中國能源新聞網 時間:2024-03-15 16:34
中國能源新聞網訊(夏然 李魁)3月13日00:56分,1000千伏豫陽I?、蚓€(xiàn)在結束操作后成功送電,設備恢復正常運行,標志著國網河南電力2024年首個特高壓線路春檢任務順利完成。
1000千伏豫陽I Ⅱ線途經河南駐馬店、平頂山及南陽市,承擔著聯通和傳輸特高壓豫南站、南陽站之間往來電能的重要作用。河南送變電建設有限公司作為本次河南電網“主動脈”年度首檢任務的實施單位,積極策劃籌備、精心組織實施,統籌安排人員準入、機具檢查、材料準備、方案編制等關鍵環節,嚴把檢修“質量關”。

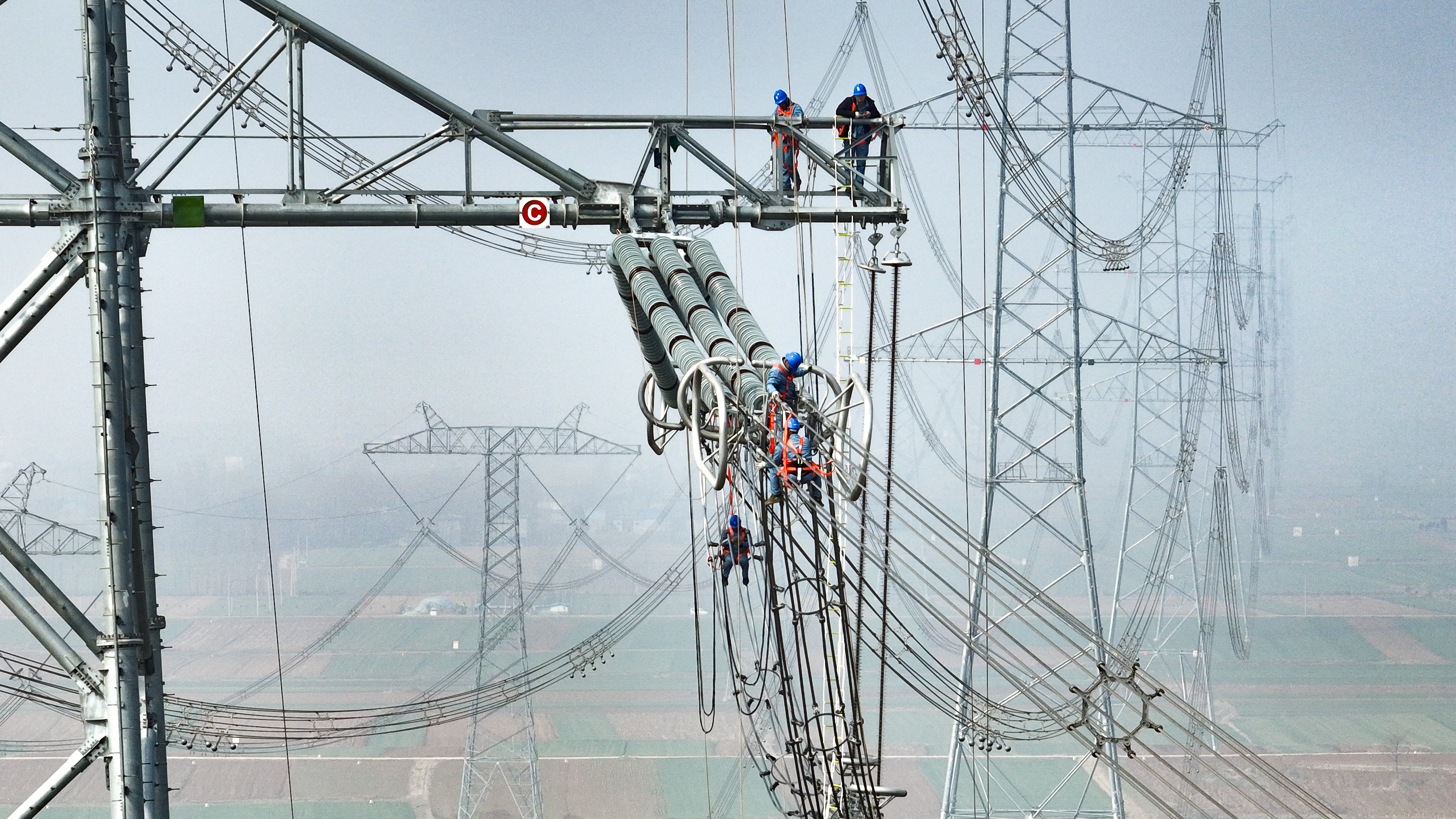

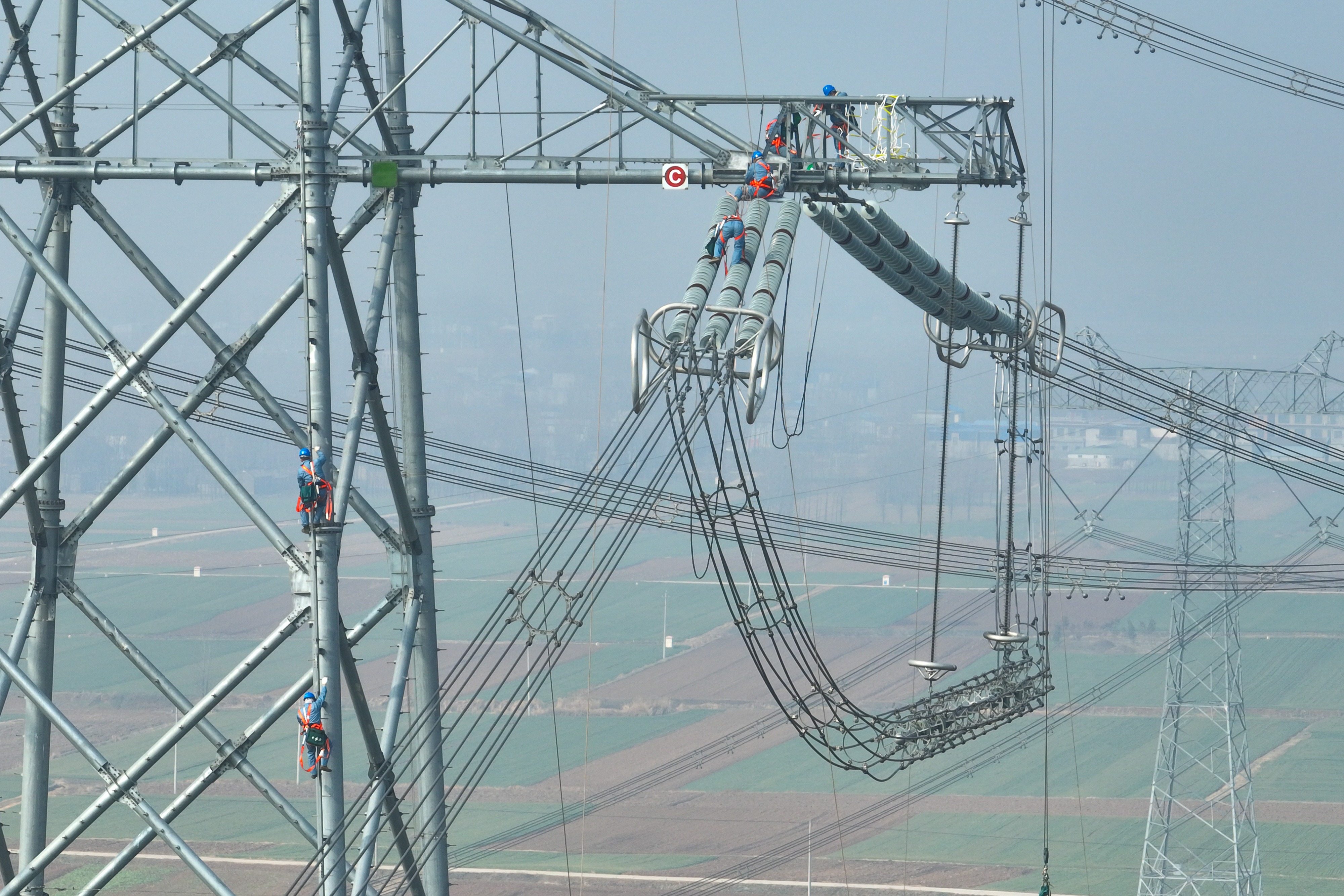

“1000千伏豫陽Ⅰ?、蚓€(xiàn)途經受風面較大的平原地形,不久前的大范圍雨雪寒潮天氣導致線路舞動等風險隱患。通過我們?cè)跈z修期間的各項修復工作,這條電力‘主動脈’將得以健康運行。”送變電公司檢修工區主任楊勇亮介紹說,檢修人員對因舞動受損的6基桿塔進行了跳線更換和金具螺栓緊固。同時,該公司根據豫陽線舞動區段受損程度的不同進行差異化登塔排查,實現線路金具、絕緣子、導線等重點部位檢修全覆蓋。

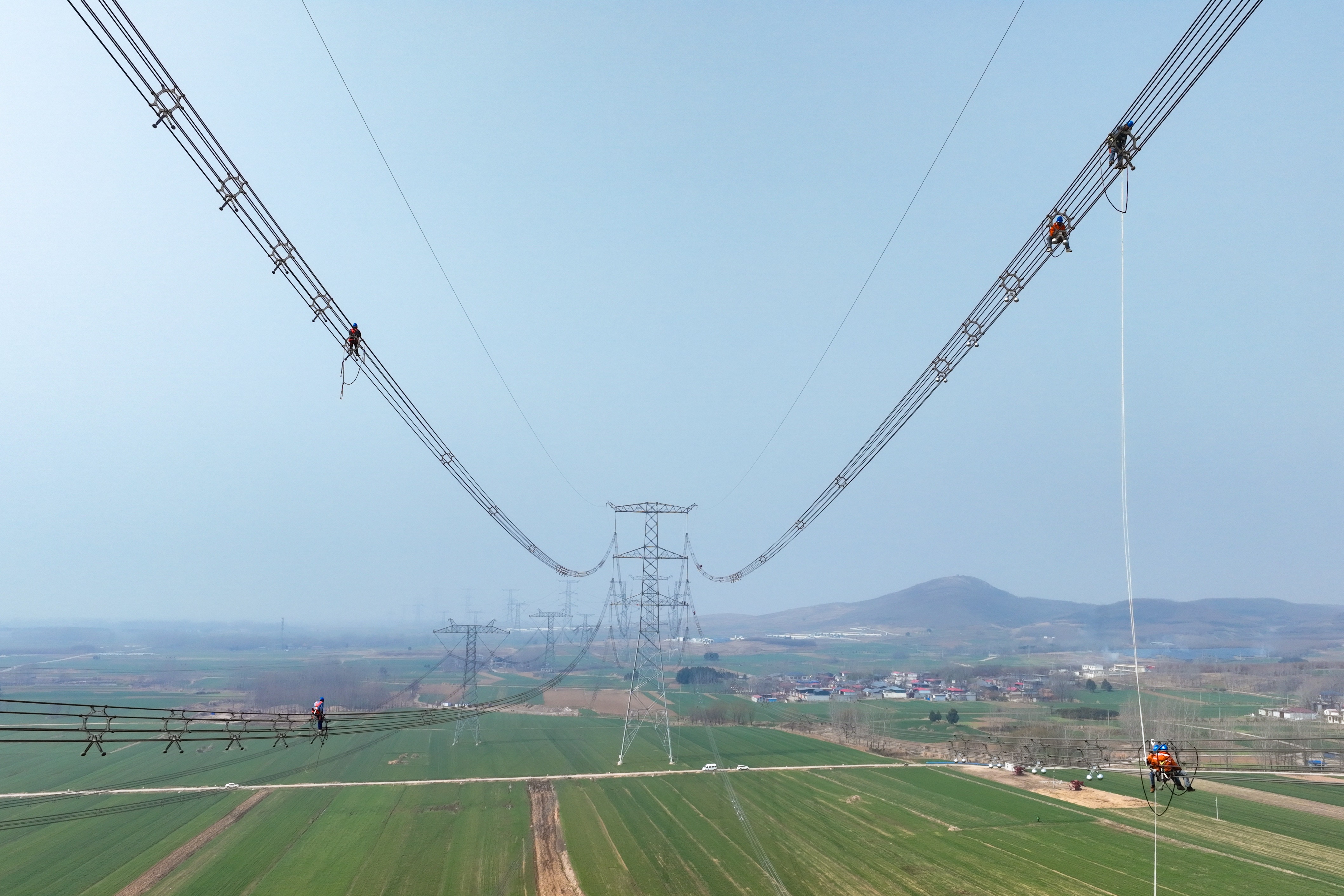

1000千伏豫陽ⅠⅡ線全線采用雙回路鋼管塔設計,還跨越了多條35及10千伏電力線,在以往輪停檢修方式中產生感應電較大。為進一步保障檢修作業安全,該公司遵循安全風險“先降后控”原則,充分利用線路同時停電窗口期開展作業。每日工作開始前,現場工作負責人都會對觸電或感應電風險進行講解交底,同時安排安全監護人員在跨越帶電線路更換引流線等高風險作業中及時提醒安全作業距離,現場登塔人員全部身著屏蔽服,將安全風險壓降至最低程度。
“豫陽線檢修任務首戰告捷,我們共投入290名作業人員、21臺車輛和各型作業機械5臺套,完成了1.9萬片瓷質絕緣子檢測、125基桿塔螺栓緊固、174個雙擺防舞器更換、288套安全線夾補強裝置加裝和80項隱患缺陷的排查消除?!彼妥冸姽緳z修工區副主任孟建鋒說,該公司年度春檢工作以3月6日1000千伏豫陽線檢修開工為起點,主要針對河南境內54條重要超特高壓線路開展常規檢修、遷改、技改大修等多項工作,預計將于6月底前全部完成。
