中國能源新聞網訊(游紹斌 鄭航)11月29日,在群山環繞、地勢險峻的重慶巫溪縣中梁鄉35千伏西土I回線改造現場,隨著一架重載無人機將重約289公斤的塔材精準送到17號塔位,全線塔材運輸工作全部完成。這是重慶首次在大山中應用無人機鐵塔吊裝技術進行鐵塔塔材運輸,標志著山區電網建設邁入更高水平機械化、綠色化的全新階段。

11月29日,在群山環繞、地勢險峻的重慶巫溪縣中梁鄉35千伏西土I回線改造現場,重慶巫溪供電公司員工正在為一架重載無人機更換電池。游紹斌 攝
35千伏西土I回線改造工程是重慶電網的迎峰度冬工程,線路全長15.2千米,新建37基鐵塔,它的投運可以有效解決土城地區冬季居民取暖負荷增長過快導致的用電緊張問題,同時為“十五五”期間該地區光伏和風電并網打下堅實基礎。由于大部分線路穿梭于崇山峻嶺之間,若采用傳統騾馬運輸塔材方式,需修建臨時便道,不僅運輸投入大、效率低、安全風險高,還會引發水土流失和植被破壞等生態問題。面對這些困難,國網重慶巫溪供電公司決定引入無人機鐵塔運輸吊裝技術,破解大山中塔材運輸和吊裝難題,推進電網工程安全、高效建設。

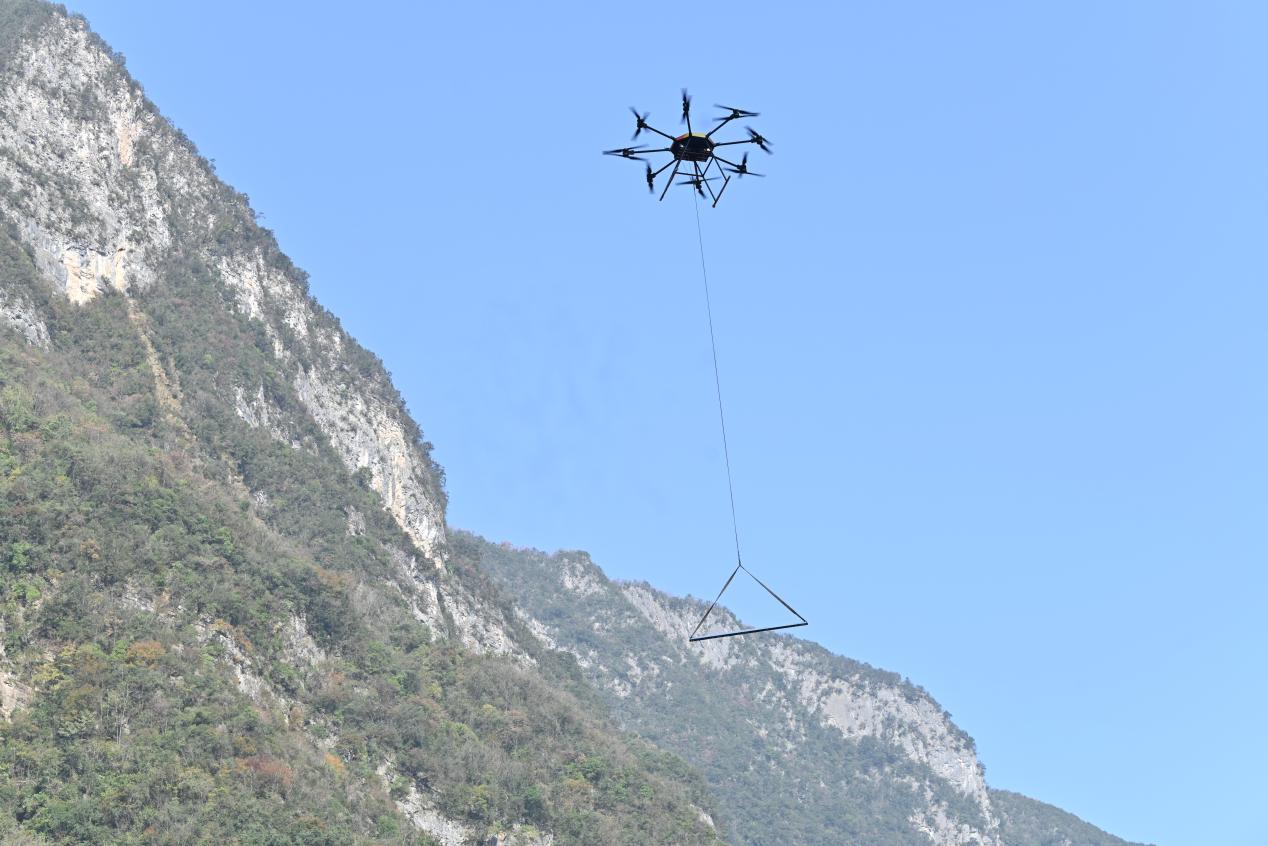

11月29日,在群山環繞、地勢險峻的重慶巫溪縣中梁鄉35千伏西土I回線改造現場,一架重載無人機將重約289公斤的塔材精準送到17號塔位。該重載無人機每架單次最大載重量300公斤3。游紹斌攝
大山中架線路,塔材運輸是最大考驗。本次線路改造工程有15基鐵塔位于河流對岸或山體陡峭處,塔材總重約125.44噸,需要使用重載無人機運輸。為確保工程進度,自11月3日起,國網重慶巫溪供電公司運用4架重載無人機開展塔材及水泥河沙運輸工作,每架單次最大載重量300公斤。
據了解,無人機運輸及組塔展現出多方面突出優勢。它能直接跨越山體、村落等障礙,適應復雜地貌,無需修建盤山便道。與傳統騾馬運輸相比,以往需要3天的材料運輸工期,現在半天就能完成,綜合費用大幅降低。
在保障安全方面,無人機運輸無需人員跟隨,徹底消除了騾馬在陡峭山路運輸時可能出現的人員墜落、動物受驚等安全隱患。通過全過程、可視化監控系統,可對吊裝作業進行實時監督,及時發現并糾正不規范操作,為施工安全提供堅實保障。
在運輸效率上,憑借直線飛行和多機組協同作業優勢,無人機運輸的時間大幅縮短。以38號塔的塔材運輸為例,前往該塔需跨越200米河流,傳統騾馬運輸需沿盤山小道迂回,單次往返耗時6小時,人力運輸總長度2千米。而重載無人機往返僅需20分鐘就能完成,即使加上準備時間,單次往返時間也能縮短近三分之一。在突破復雜地形和適應惡劣環境方面,無人機可直接跨越峽谷、高山,實現不超過0.5米級精準投放,解決了傳統運輸“難抵達”的痛點。
此外,在生態環境保護方面,采用無人機運輸無需開辟盤山便道,可大量減少臨時便道開挖和樹木砍伐,有效保護了原始林地,避免了傳統運輸對山區植被的破壞,降低了碳排放和生態損耗,真正實現了“生態保護與經濟效益雙贏”。
國網重慶巫溪供電公司建設部負責人胡懷林介紹,此次成功應用重載無人機完成鐵塔吊運,不僅是通過新質生產力解決了以該工程為代表的山區輸電線路塔材運輸難點和痛點,更為后續更大范圍開展低空塔材吊運積累了寶貴經驗。該公司將在山區電網建設中推廣應用,并建立無人機大件運輸?shù)陌踩芸卮胧┖图夹g(shù)標準,固化作業流程,助力電網建設高質量發展。
