35天工期壓縮至數小時!500千伏雙河變電站改造背后的“湖北速度”
——“十五五”百萬千瓦新能源通道,助力荊門220千伏電網獨立成網
中國能源新聞網訊(張瑛 魯曉天 張偉)3月24日,國網湖北超高壓公司年度復工復產重點工程——500千伏雙河變電站改造工程取得關鍵性突破。隨著雙源I線(原雙玉I回線)一次送電成功。此次改造通過應用預制基礎吊裝技術,將土建工期從35天極限壓縮至數小時,不僅解決了老舊變電站設備基礎改造的新問題,更為漢江以東“十五五”期間百萬千瓦新能源接入打通了關鍵通道,顯著提升了鄂中電網的安全穩定控制能力。

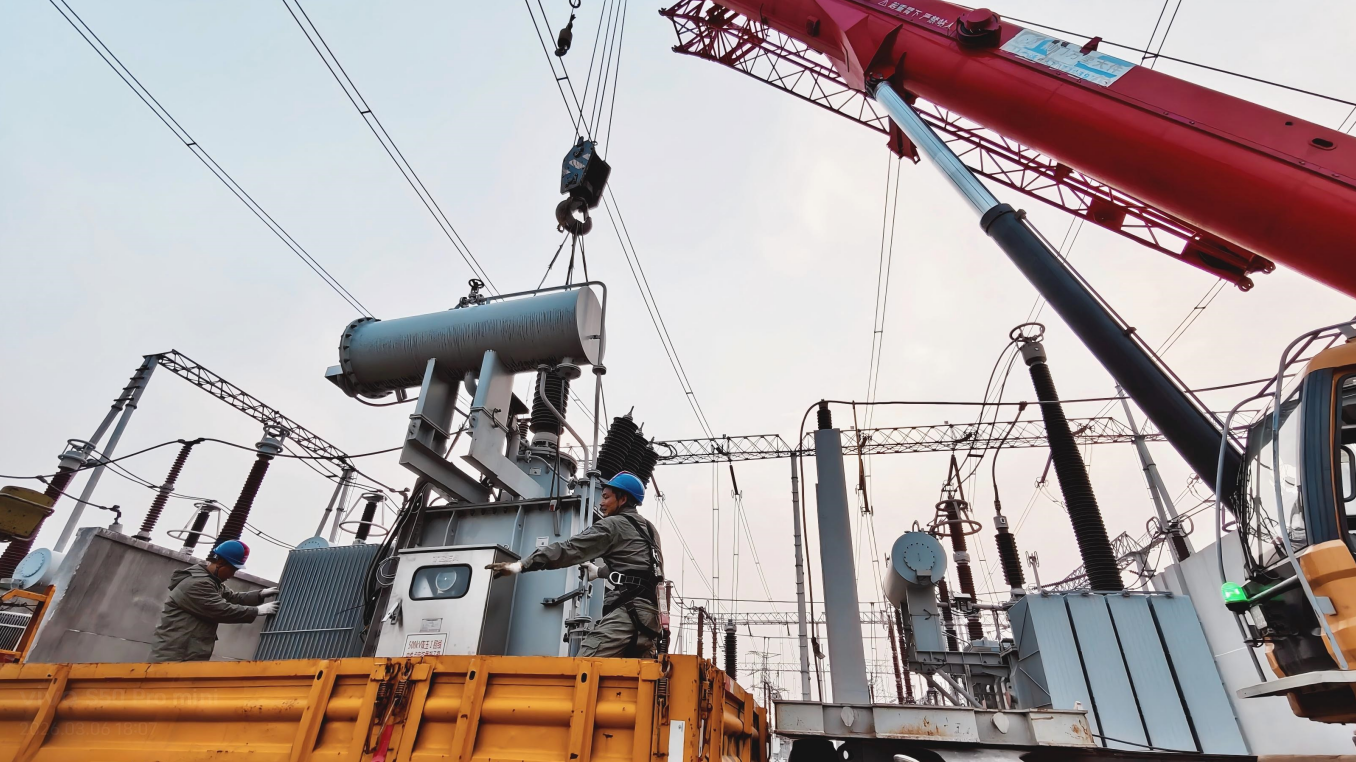

作為此次改造的核心亮點,國網湖北超高壓公司首次大規模應用“預制基礎吊裝技術”。雙河變電站作為我國首批投產的500千伏超高壓變電站(1982年投產),設備老化嚴重,原有土建施工需耗時35天。面對極短的停電窗口期,建設團隊采用工廠預制、現場拼裝的“搭積木”模式,將原本需要揚水固化的混凝土作業轉化為機械化吊裝,僅用數小時即完成關鍵設備基礎安裝,實現“即換即投”,創造了湖北主網技改的“新速度”。

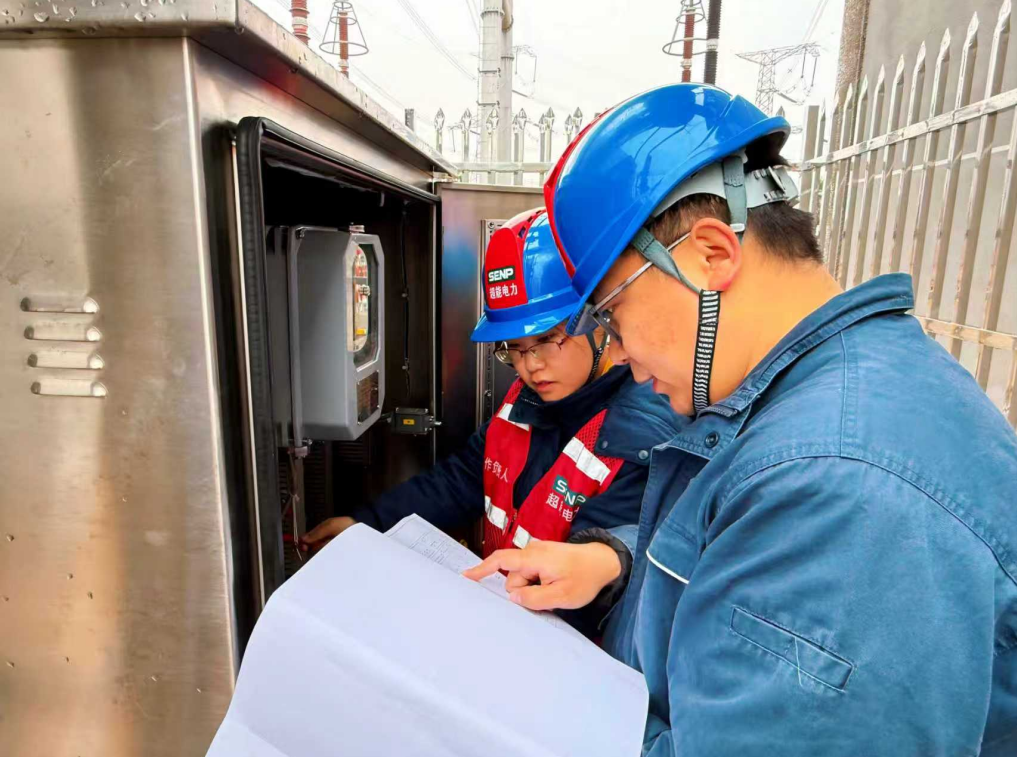

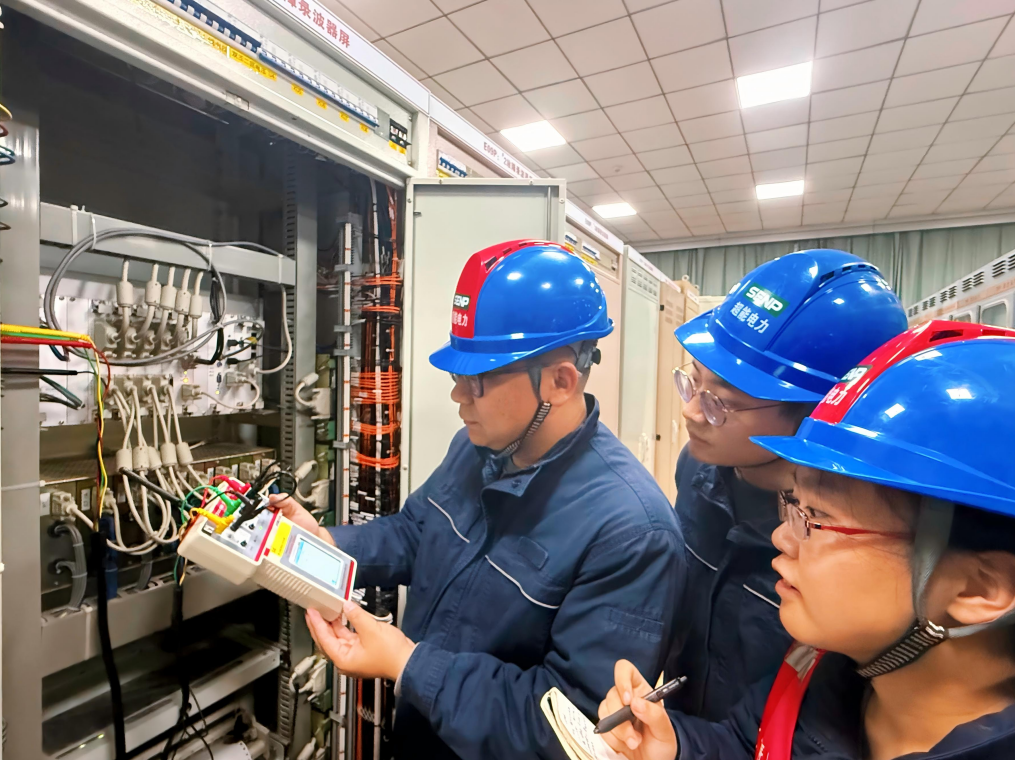

施工期間,現場面臨多專業交叉作業、風險點密集等嚴峻挑戰。累計執行10余張工作票,完成40余面屏柜施工及雙08、雙09斷路器保護更換。為確保萬無一失,項目部嚴格執行“三檢制”(自檢、互檢、專檢)和“全程旁站監督”制度,對300Ω電抗器更換等關鍵環節進行全過程把控,最終實現“零違章、零差錯、零事故”的安全管理目標,確保了改造期間電網運行的絕對安全。
本次改造不僅是設備的更新,更是對鄂中電網網架結構的優化升級。通過實施雙河—玉賢Ⅰ回500千伏線路開斷,接入荊門東(京源變電站),工程成功助力荊門地區220千伏電網實現“獨立成網”。這一舉措顯著增強了區域電網的自愈能力和抗風險水平,強化了“西電東送”樞紐功能,為湖北電網向“安全、韌性、綠色”的新型電力系統邁進提供了堅實支撐。

隨著“十五五”期間漢江以東百萬千瓦新能源基地的規劃建設,電網消納能力面臨巨大考驗。此次更換中性點電抗器及老舊保護裝置,有效解決了系統無功平衡及短路電流限制問題,大幅提升了電網對新能源波動的適應性。雙河變電站的滿血復活,將為即將到來的大規模風光綠電提供一條穩定、高效的“輸送大動脈”,助力湖北構建清潔低碳的能源體系。
