來源:中國能源新聞網 時間:2025-04-15 15:42
中國能源新聞網訊(吳明睿 宗柚鎂 鄭旭東)近日,國家能源集團寧夏騰格里六盤山電廠2*1000兆瓦機組擴建工程迎來關鍵節點——1號鋼結構間冷塔首層鋼架成功合攏,標志著國內首個雙曲線單層網殼空冷塔建設取得了關鍵進展,為高效清潔能源機組投運奠定堅實基礎。

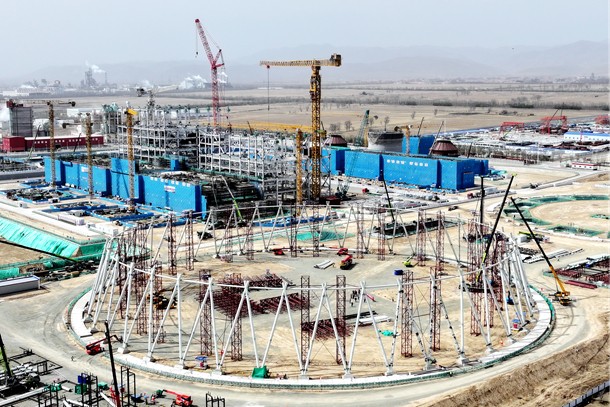

國內首個雙曲線單層網殼空冷塔首層鋼架成功合攏。
作為國內領先的鋼結構間冷塔工程,該項目以“高效超超臨界”技術為核心,采用“一機一塔”配置,單塔總高度達190米,塔體分為16層模塊化組裝。其結構設計突破傳統混凝土塔模式,采用雙曲線單層網殼空間結構,整圈由42個斜向支座支撐,單塔鋼結構總重約4500噸,塔體直徑隨高度動態變化,零米直徑155米,喉部直徑精準收窄至95米,頂部出口擴展至99.4米,形成科學高效的氣流循環體系。
首層吊裝作為塔體基礎工程,采用“三維坐標定位+BIM模擬預拼裝”技術,實現42個斜向支座安裝誤差嚴格控制在設計范圍內。針對單層近460噸的吊裝單元,項目團隊自主研發模塊化吊裝工藝,通過“地面分段組焊+高空整體對接”模式,將高空作業量降低60%,施工效率提升35%,焊縫一次合格率達100%,確保工程全生命周期質量可控。
